Asimismo, el ente control advierte que alcalde Ronald Vera habría encargado el despacho a otros regidores pese a que el primer regidor ya estaba habilitado para asumir el cargo.

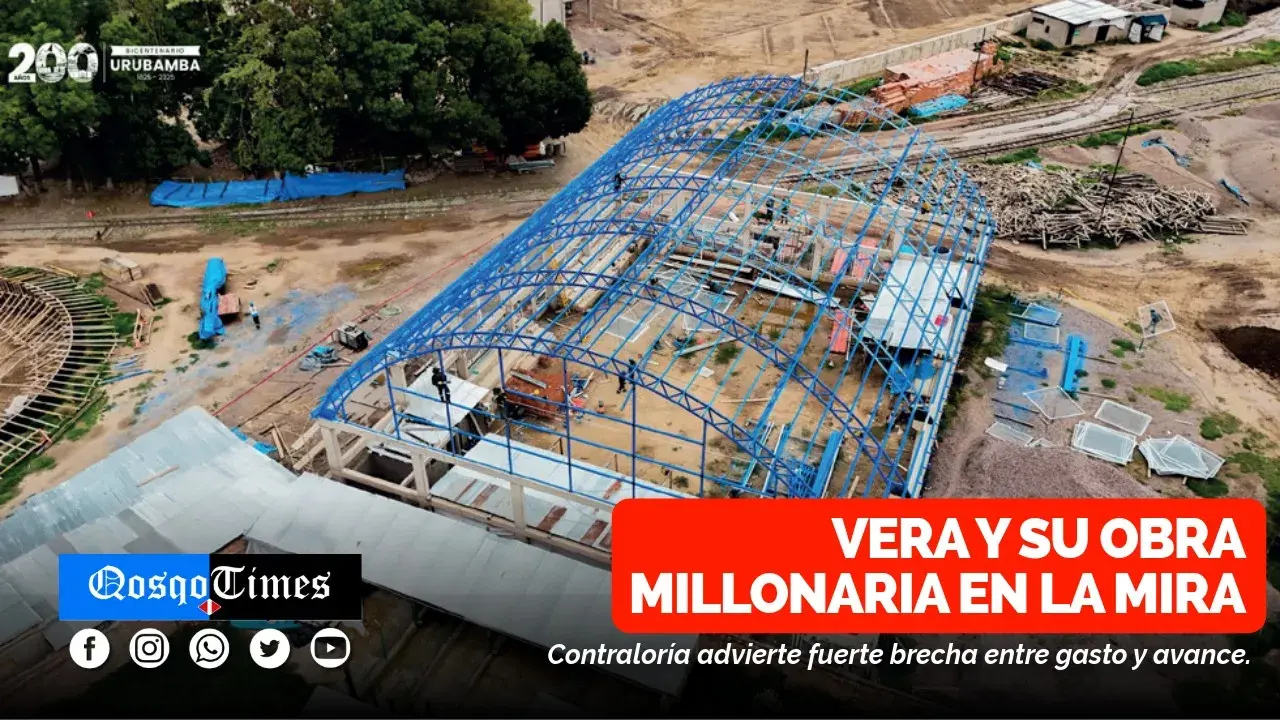

La obra del Parque Recreacional de Charcahuaylla, ejecutada por la gestión del alcalde de Urubamba, Ronald Vera, vuelve a estar bajo observación. La Contraloría General de la República detectó una serie de presuntas irregularidades que podrían comprometer la calidad de la infraestructura, entre ellas el uso de agregados que no cumplirían con las especificaciones técnicas y la falta de tratamientos previos antes de la elaboración del concreto.
A ello se suma una considerable brecha entre el avance físico y financiero de la obra.
ARENA Y PIEDRA. Según el Informe de Hito de Control N.° 045-2026-OCI/0392-SCC, durante una visita de control se verificaron condiciones inadecuadas de los agregados utilizados para la elaboración del concreto.
En el caso del agregado fino, correspondiente a la arena gruesa, los auditores tomaron una muestra aleatoria y observaron un evidente exceso de material fino; además presencia de material granular con tamaño de hasta 1/2 ”4, aun cuando los limites considerados para agregado fino indican que el 100% debería de pasar el tamiz de 3/8”, según lo establecido en la Norma Técnica Peruana NTP 400.037.
La situación también se habría presentado con el agregado grueso, correspondiente a la piedra chancada. La muestra examinada presentó exceso de material fino y partículas de hasta 1 “6, tamaño superior al requerido por la residencia de obra que, según las especificaciones técnicas correspondientes al pedido de compra n.° 0013287, el 100% del material debería pasar el tamiz de 3/4”. Dicha situación generaría el riesgo de afectar la calidad y resistencia del concreto.
SIN ZARANDEO. Las observaciones no terminan en la calidad de los agregados. El diseño de mezclas establece que estos materiales debían recibir tratamientos previos, entre ellos el zarandeo y lavado, antes de ser utilizados en la elaboración del concreto.
Sin embargo, tras revisar el cuaderno de obra y el informe de control de calidad, el órgano de control no encontró evidencias de que la residencia de obra hubiera realizado dichos procedimientos.
Tampoco se habría encontrado evidencia de que el inspector de obra haya constatado la realización de estos tratamientos durante el proceso de elaboración del concreto.
Esta situación genera, según el informe, incertidumbre sobre la calidad y resistencia del concreto, lo que podría comprometer la seguridad estructural y la vida útil de la infraestructura.
INCONSISTENCIA. Otro de los puntos críticos detectados corresponde al avance de la inversión. La información registrada en el Sistema de Seguimiento de Inversiones (SSI) revela que, a junio de 2026, la obra presentaba un avance físico de 38,68 %, mientras que financieramente ya se había ejecutado el 62,4 %.
La diferencia de 23,72 puntos porcentuales representa una importante brecha entre el dinero utilizado y el avance real de los trabajos.
El Parque Recreacional de Charcahuaylla tiene un presupuesto de S/ 16 701 217,17 y es ejecutado por administración directa. Según la documentación de la Contraloría, la obra comenzó en marzo de 2024 con un plazo inicial de 420 días calendario. Posteriormente, se aprobó una ampliación de 112 días, por lo que debió concluir a más tardar a inicios de 2026.
LAS ENCARGATURAS. Por otro lado, la Contraloría señala que la actual autoridad emitió resoluciones de alcaldía para la encargatura a regidores distintos y no al primero. Según el Informe de Orientación de Oficio N° 047-2026-OCI/0392-SOO, se advierte que si bien durante el periodo comprendido entre el 10 de enero de 2025 y el 3 de agosto de 2025 existió una imposibilidad justificada para que el primer regidor Yuri Robinson Durand Flores asumiera el despacho de Alcaldía, a partir del 4 de agosto de 2025 dicho impedimento cesó, quedando plenamente habilitado para asumir el encargo del despacho de Alcaldía, conforme al orden de precedencia establecido en el artículo 24° de la LOM – Ley 27972. No obstante, con posterioridad al 4 de agosto de 2025, se emitieron 14 resoluciones de Alcaldía que encargaron el despacho a regidores distintos y no al primero.
